电缆长度的计算规则与预留长度的计算方法

线缆在敷设的过程中,不管是穿管敷设还是桥架内敷设,都不是完全绷直的状态,它的敷设有一定的松弛度,如波形弯度交叉等,那么我们在计算电缆长度的时候需要把这个长度也算进去,按照计算规则,敷设系数为2.5%,那么电缆总长度应为:(线缆总长+预留长度)*1.025

预留长度怎么计算

注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。也就是说电缆敷设弛度、波形弯度、交叉的附加长度应按设计图示水平和垂直敷设长度加各预留长度之和为计算基础。

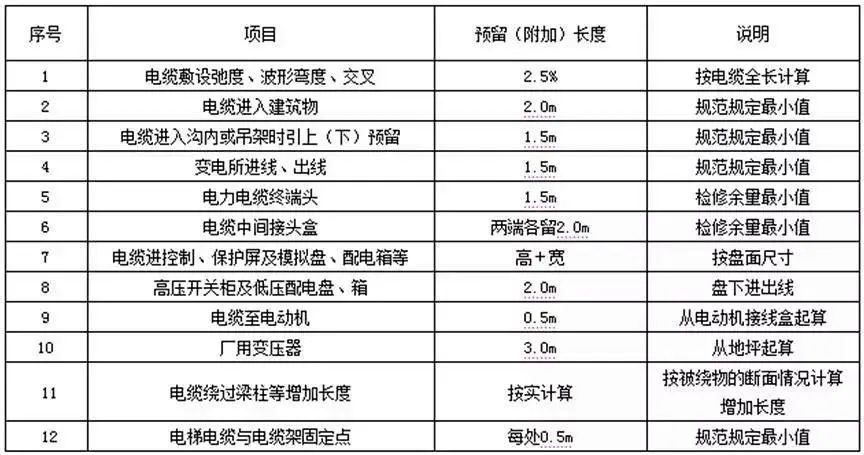

1.电缆松弛度、波形弧度、交叉

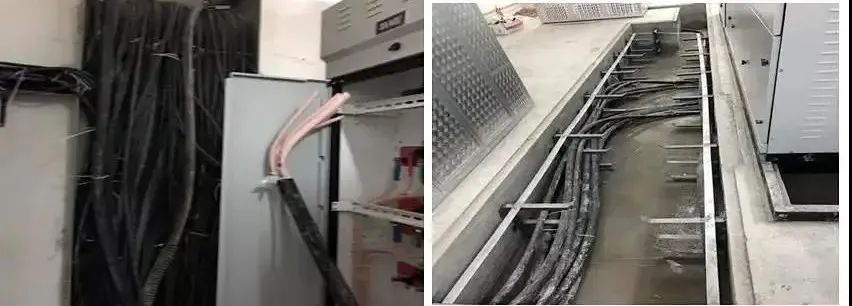

电缆敷设驰度,波形弯度等需要附加总长度的2.5%。

2.电缆进入建筑物

主要是在市政道路的外线(或是交安工程电缆)进入场地内时,就必须考虑它的预留的最小值2m。

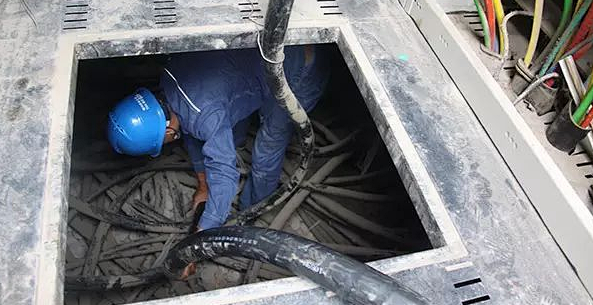

3.电缆进入沟内或吊架

电缆进入沟内或吊架是引上(下)预留最小值1.5m。

4.变电所进线、出线

考虑预留最小值1.5m。

5.电缆终端头

电力电缆终端头,预留最小值1.5m。为检修预留。

6.电缆中间头

电缆中间接头盒两端各留2m。为检修预留。

7.电缆进控制、保护屏及模拟盘、配电箱等

电缆进控制、保护屏及模拟盘、配电箱等。按盘面(或箱面的):高+宽,也就是我们常用的电脑半周长。

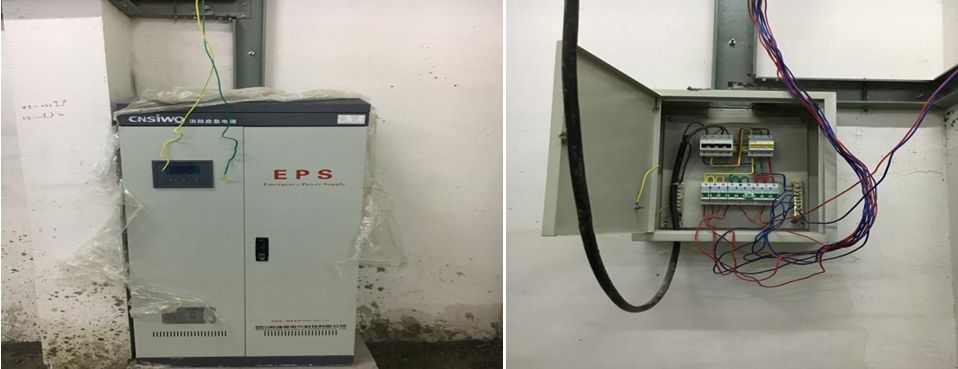

8.高压开关柜及低压配电盘、箱

高压开关柜及低压配电盘、箱,考虑盘下进出线2m。

9.电缆至电动机

电缆至电动机。从电动机接线盒开始+0.5m。

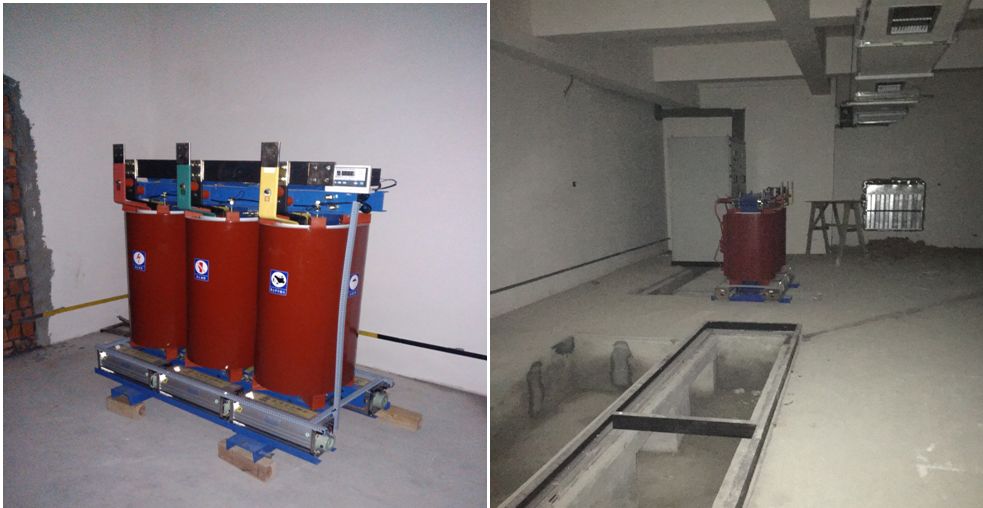

10.厂用变压器

厂用变压器。从地坪算+3m预留。

11.电缆绕过梁柱等

电缆绕过梁柱等增加长度,按被绕物的断面情况计算增加长度。

12.电梯电缆与电缆架固定点

电梯电缆与电缆架固定点,每处0.5m。

【免责声明】凡本网站注明"来源:中国线缆网"的作品,均为本站原创,转载请注明“来源:中国线缆网”!凡本网站注明“来源:XXX(非中国线缆网)”的作品均来源于互联网,转载出于传递和分享更多信息之目的,并不意味着赞同其观点或对其内容真实性负责,文章仅供参考。如本网站转载内容涉及版权等问题,请速与我们取得联系,我们将及时修改或删除。联系方式:400-107-5009。
- 分享 -

系统提示

暂未获得追溯平台使用权限,下载《追溯平台申请书》,填写企业信息盖章后上传,审核通过即可获得平台使用权限。

审核未通过
原因:{{fielText}}
如有疑问请联系400-107-5009
点击下载《追溯平台申请书》
点击上传(Word/PDF格式)
提交申请
审核中
请耐心等待,如有问题联系
400-107-5009
未获得权限
该子账号未获得平台使用权限
请联系企业主账号分配权限
确定
