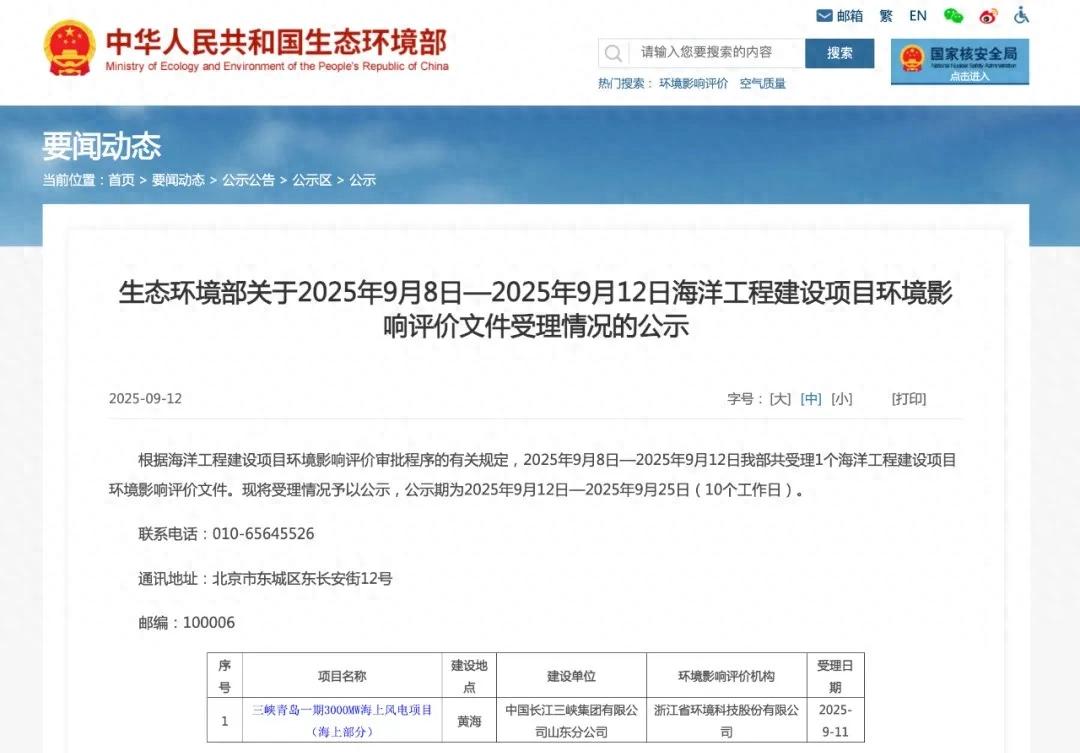

9月12日,生态环境部发布《关于2025年9月8日—2025年9月12日海洋工程建设项目环境影响评价文件受理情况的公示》,公示了三峡青岛一期3000MW海上风电项目(海上部分)的环境影响评价文件。
文件显示,三峡青岛一期3000MW海上风电项目场址位于山东青岛东南部海域专属经济区。项目规划场址面积约400km²,规划容量为3000MW,拟布置214台单机容量为14MW的风力发电机组,总装机容量2996MW,配套建设1座±500kV海上换流站和1座陆上换流站。风电机组发出电能通过场内40回66kV集电海缆接入海上换流站,经换流站内升压和整流后通过2回±500kV直流电缆至海缆登陆点,转陆缆后接入陆上换流站。
三峡青岛一期3000MW海上风电项目计划建设工期24个月,建设单位为中国长江三峡集团有限公司山东分公司。项目风电场年理论发电量为1411865万kWh,预计总年上网电量为963977万kWh,年等效满负荷小时数为3217.5h。
