7月31日6时3分,由永福股份EPC总承包建设的漳州核电220kV安全电源线路工程220kV南福线顺利投产送电,标志着“华龙一号”批量化建设首堆工程的首个调试里程碑节点顺利实现。

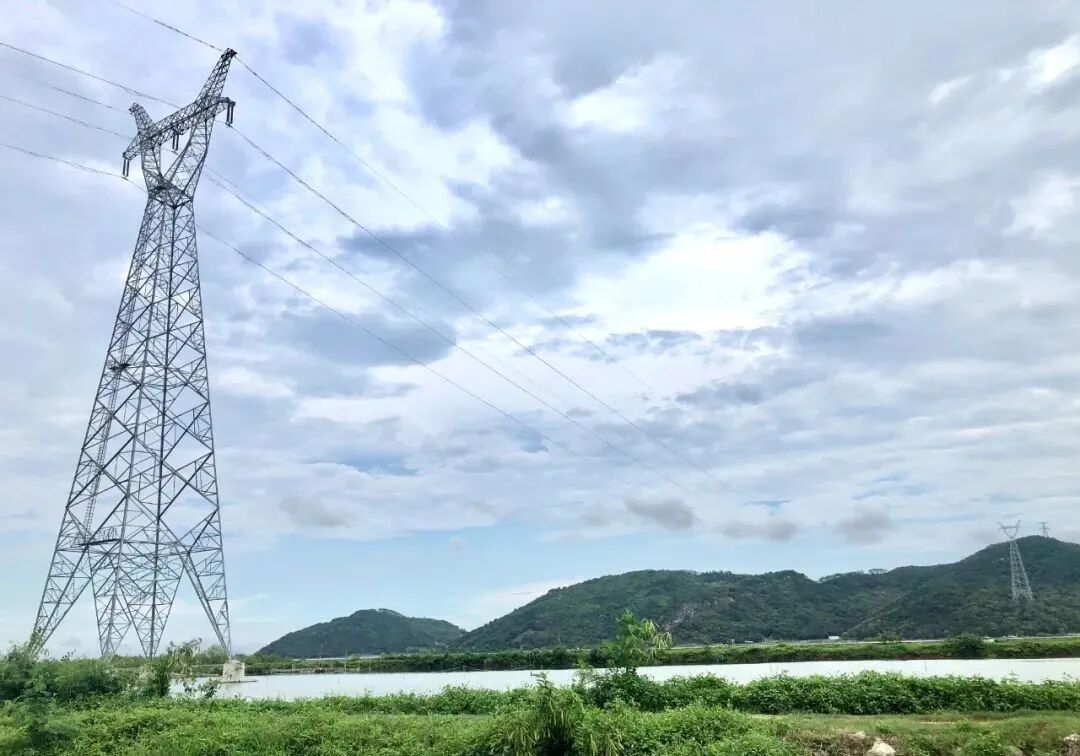

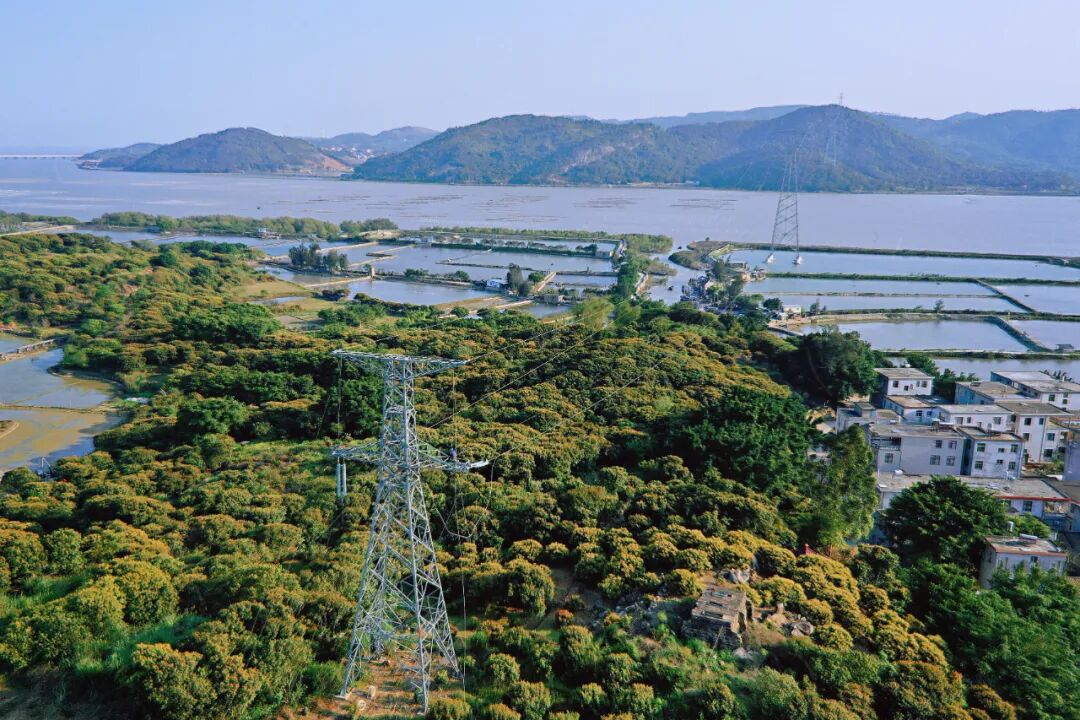

漳州核电工程采用当前世界核电市场上接受度最高的三代核电机型之一“华龙一号”,满足全球最新核安全标准。漳州核电220kV安全电源线路工程包括220kV南福线及220kV南水线,可为漳州核电提供安全保障双电源。220kV南福线新建输电线路全长37.474km并扩建220kV天福变电站南山间隔,架空线路长36.014km,电缆线路长1.46km,共新建铁塔80基。
漳州核电220kV安全电源线路工程220kV南福线送电过程包括接火、线路及辅助变压器冲击考验等环节,各项参数满足标准要求,设备运行稳定。有载调压试验、10kV母线冲击、带负荷校验均一次成功,标志该送电工作全部完成,系统安全进入24小时试运行。
220kV南福线的顺利投运可为核电系统和设备提供稳定可靠的调试和临时运行电源,标志着“华龙一号”批量化首堆工程——漳州核电1号机组正式进入系统调试的新阶段。
