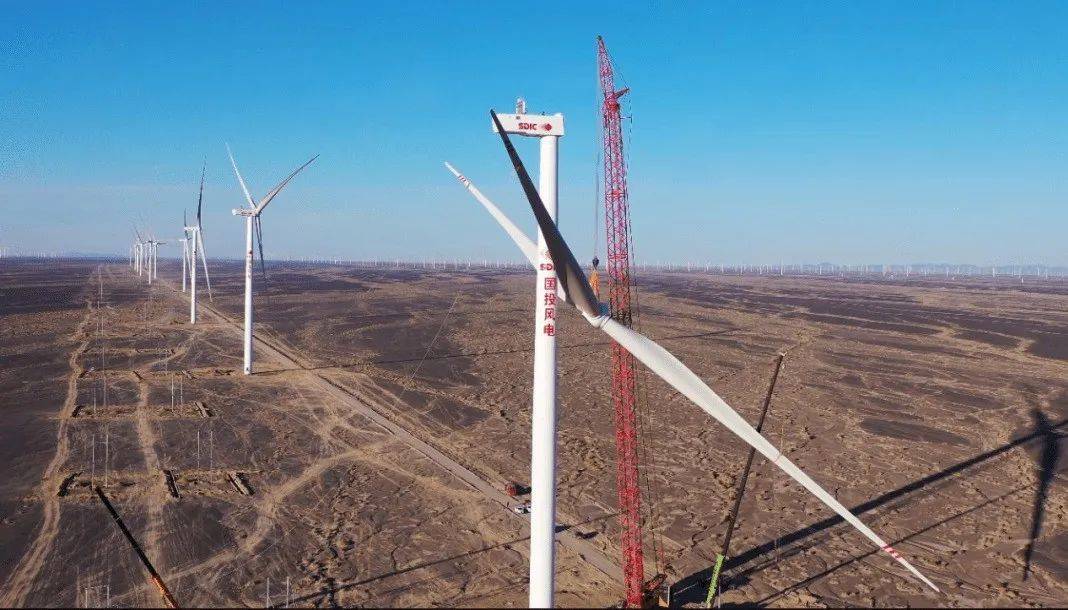

近日,在距离着陆点600km的瓜州县北大桥第七风电场,迎来了新能源领域标志性的大事件——甘肃北七A区200MW风电项目首台机组顺利并网发电,这标志着国内陆上单机规模最大双馈机组风电项目取得重大进展!
甘肃北七风电项目是国家首批千万千瓦级风电基地酒泉风电基地的二期项目,也是国内首批采用陆上单机规模最大的6.25MW双馈风电机组的风力发电项目,项目工程分AB区两期建设,有效减少了项目风电机组台数,在提高土地利用率、降低施工难度、节约建设成本方面成效显著,在保证发电利用小时的前提下,大幅节省投资,有效增加项目盈利能力和抗风险能力。
自2021年3月国投电力决策启动建设以来,在地方政府及国投电力的大力支持下,国投甘肃新能源精心组织、周密部署,全体参建人员共同努力,克服了新冠疫情、设备供货紧张、严寒酷暑气候等不利条件影响,按照“保安全、抓质量、控工期、创国优”方针,高质量完成了各项建设工作。
2022年4月26日,首批建设的B区200MW项目全部投产发电;2022年6月5日,A区200MW项目首台风机基础开始浇筑,183天后A区项目顺利并网发电。待A区项目全部机组并网发电后,国投甘肃新能源管控投产装机容量将继新能源管理区域调整后再次突破1000MW,达到1151.5MW。
下一步,国投甘肃新能源将持续做好项目后续机组并网工作,在年末收官阶段为2022年画上圆满的句号,将继续以业务发展为重,全力开拓项目,壮大新能源项目装机规模,为国投电力“十四五”新能源发展乃至国投集团“十四五”发展贡献力量。
